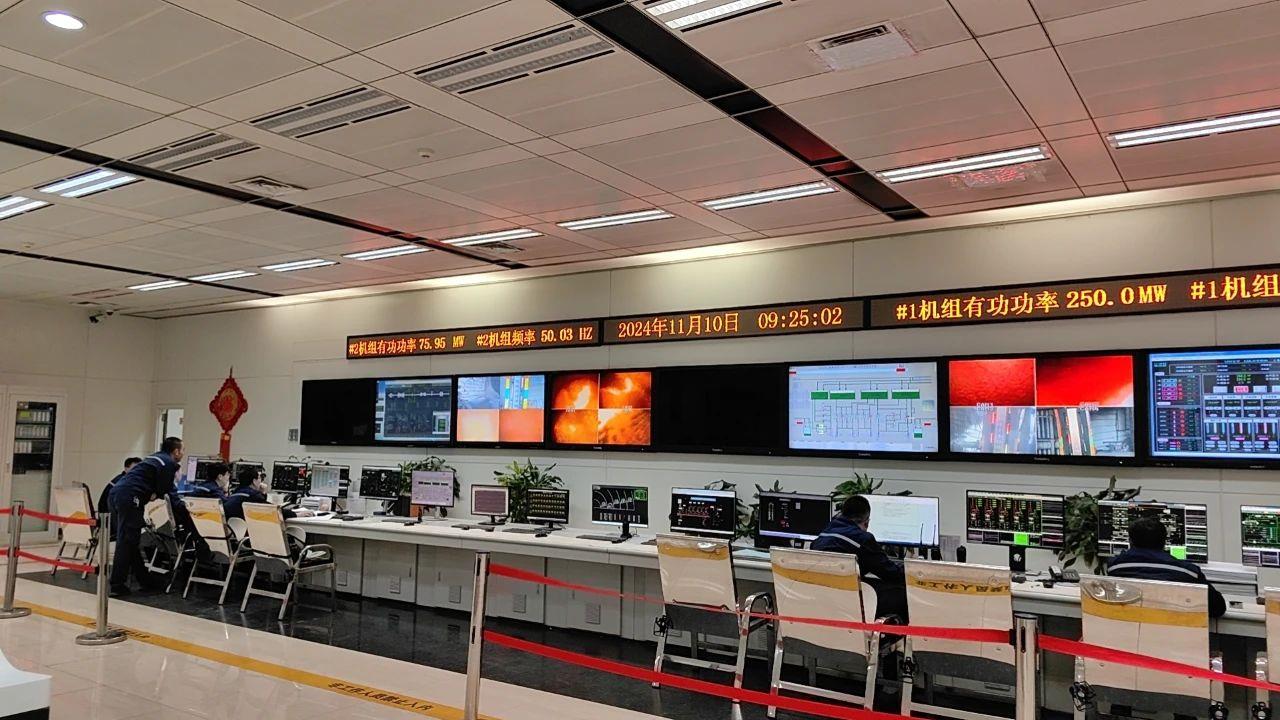

“2號機組成功并網了!”榆林新材料集團發電分公司發電部值長高興地說。為確保開機順利,發電分公司經過39天的檢修與籌備,期間,各專業部門全面且系統地排查了2號機組可能存在的隱患、缺陷,優化了應急預案,完善了啟動方案和防范措施,確保各個環節無遺漏、各工序無縫銜接并形成閉環。在這一系列努力下,2號機組成功實現了水壓試驗、鍋爐點火、汽輪機定速3000轉/分和機組并網這四個關鍵步驟。
水壓試驗一次成功
11月6日11時,發電分公司成功完成了2號機組鍋爐的水壓試驗,為機組后續啟動奠定了堅實基礎。在試驗開始前,專業操作人員對鍋爐展開了全面檢查,確保相關區域無人作業,并做好安全措施。試驗進行期間,巡檢人員與操作人員緊密配合,嚴格依據相關要求逐步升壓。在近十個小時的緊張工作后,鍋爐水壓試驗圓滿結束。此次試驗中,一、二次系統壓力下降速度均符合鍋爐水壓試驗合格標準,同時設備未出現任何跑水、滲水現象。試驗圓滿成功,集控室內響起了熱烈的掌聲。
鍋爐點火一次成功
11月09日07:39,發電分公司2號機組鍋爐點火一次成功,標志著機組啟動的第一步順利完成。在接到啟機點火通知后,發電部在接班后立即投入準備工作。機、爐側巡檢人員對現場設備進行了系統檢查,以確保設備處于良好備用狀態。機組主、副值班員在盤前對點火過程中可能出現的問題進行預演,并制定了相應處置措施。在完成對等離子拉弧、制粉系統的檢查與確認后,當值值長下令點火,隨即,集控室火焰電視大屏上出現了熊熊燃燒的火焰,為后續的升溫升壓、沖轉、并網提供了良好的開端。
汽輪機沖轉一次成功
11月09日21:08,大修后的汽輪機沖轉定速3000轉/分一次成功,為后續機組順利并網筑牢了堅實的基礎。在沖轉過程中,出現了4號軸瓦振動偏大的情況,振動值達到131微米。面對這一問題,各專業人員迅速行動、協調配合,在現場展開全面排查,并對潤滑油溫等相關參數進行調整。通過這些有效措施,成功將軸瓦振動控制在正常范圍內。同時,工作人員密切監控軸瓦溫度,保障軸瓦在良好的潤滑和冷卻條件下穩定運行。在整個沖轉過程中,所有關鍵參數都受到嚴格把控,最終在21:08順利實現汽輪機定速3000轉/分這一目標,充分展現出了團隊高度的協作能力和優秀的應急處理能力。
機組并網一次成功
11月10日16:08,2號機組大修后一次成功并網。在此次并網前,實施了發電機動態交流阻抗試驗、發電機三相短路特性試驗、發電機空載特性試驗、假同期及并網試驗在內的多項技術措施試驗。同時,制定了嚴密的安全技術措施,編寫并復核操作票,確保檢修工作有序進行,為機組成功啟動奠定了堅實基礎。
2號機組在大修后的首次啟動能夠取得成功,這是發電分公司全體職工齊心協力、共同努力的結果。此次成功不僅為公司電力穩定供應提供了有力保障,也為今后機組檢修和啟動工作積累了寶貴經驗。下一階段,榆林新材料集團發電分公司將始終秉持“安全第一、質量至上”的理念,不斷提升機組維護和運行能力,助力榆林新材料集團實現現代化產業體系建設。
